Ir al contenido

buildingSMART, Noticias BIM 26 enero, 2026

Seguimos con el Manual de los Usos BIM: llega el Uso BIM 8DSeguridad y Salud en obra con modelos digitales. Este uso permite anticipar riesgos, planificar medidas preventivas y optimizar la coordinación entre equipos, convirtiendo la seguridad en un proceso dinámico y colaborativo. Además, ayuda a prevenir accidentes e impulsa una cultura de trabajo más eficiente y consciente, convirtiéndose en una herramienta clave para transformar la gestión de la seguridad en la construcción.

Actualizamos el Manual de los Usos BIM con el 8D

En 2020, butic dio inicio a la publicación del Manual de Usos BIM, con el objetivo de acercar a los profesionales del sector AECO los usos más relevantes del BIM y su aplicación práctica en proyectos reales.

Mediante un enfoque divulgativo y basado en casos concretos, se fueron analizando buenas prácticas en los siguientes niveles:

0D | Levantamiento de condiciones existentes

2D | Generación de planos

3D | Diseño y modelado

4D | Planificación y control de obra

7D | Operación y mantenimiento

En julio de 2025 retomamos el Manual para completarlo y actualizarlo, apoyándonos en un gráfico conceptual elaborado por Ignasi Pérez Arnal. Él, junto a David Barco, liderará las 5 sesiones previstas entre julio de 2025 y mediados de 2026.

esquema de los usos BIM

La primera de estas sesiones se realizó el pasado jueves 17 de julio de 2025, disponible en el siguiente vídeo, y se centró en el Uso BIM 1D, una fase frecuentemente olvidada pero de enorme valor: la idea. Y como veremos a continuación, integrar la gestión de la información desde esta etapa es clave para el éxito de cualquier proyecto.

Y ya en septiembre de 2025, se realizó la segunda sesión en la que se analizó el  USO BIM 5D: control de costes, mediciones y ejecución en obra según la metodología BIM.

Ahora nos adentramos en el BIM 8D, enfocado en la seguridad y salud en obra mediante modelos digitales, una dimensión que permite anticipar riesgos, mejorar la coordinación y fomentar una cultura de trabajo más segura y eficiente. Revive íntegramente este webinar en el siguiente vídeo y apóyate en las diapositiva que puedes descargar al final de esta entrada.

David analizó el Uso BIM 8D, centrado en la seguridad y salud en la construcción, explicando cómo la metodología BIM permite integrar la prevención desde las fases iniciales del proyecto.

¿Qué es el Uso BIM 8D?

El Uso BIM 8D se centra en la gestión de la seguridad y la salud en obra mediante la metodología BIM. Este enfoque está estrechamente vinculado con otros usos, como la planificación (4D) y el control de costes (5D), ya que juntos permiten una gestión integral del proyecto.

La aplicación del BIM 8D debe entenderse dentro del ciclo de vida completo del activo. Aunque su foco principal está en la fase de construcción, las estrategias de prevención y seguridad deben incorporarse desde las primeras etapas del modelado, anticipando posibles riesgos antes de que estos ocurran.

En definitiva, el BIM 8D implica gestionar la información del proyecto para reducir y controlar los riesgos laborales, evolucionando de forma continua conforme avanza la obra.

El ciclo de vida del activo y de la información

El Uso BIM 8D no se desarrolla de manera aislada, sino que se integra dentro de un ecosistema colaborativo de generación y gestión de información que abarca todas las fases del ciclo de vida del activo: desde el diseño conceptual y la planificación del proyecto, pasando por la construcción, hasta la operación, el mantenimiento y la eventual deconstrucción.

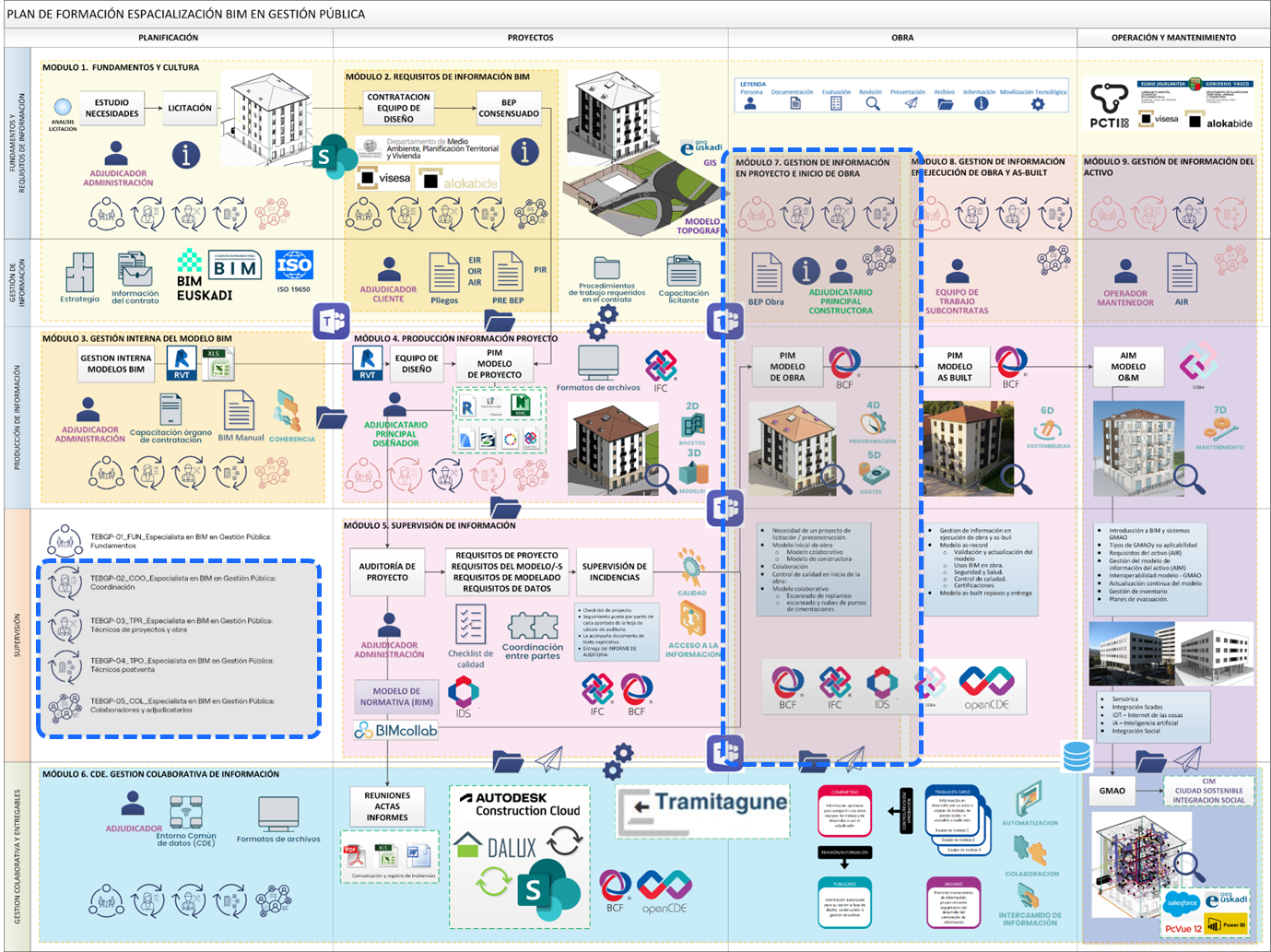

MÓDULO 7. GESTION DE INFORMACIÓN EN PROYECTO E INICIO DE OBRA

La gestión de la información en este contexto se apoya en la filosofía y los principios de la norma ISO 19650, que establece los criterios internacionales para la organización y digitalización de la información en proyectos y activos basados en BIM. Esta norma define los procesos, responsabilidades y flujos de trabajo necesarios para garantizar la coherencia, trazabilidad y calidad de los datos a lo largo de todo el ciclo de vida del activo.

En este marco, los Modelos de Información se estructuran en dos grandes etapas:

  • PIM (Project Information Model): corresponde a la fase de desarrollo, diseño y construcción, en la que se genera y gestiona la información necesaria para materializar el proyecto. Incluye modelos 3D, documentos técnicos, planificaciones y datos de coste, seguridad y sostenibilidad.
  • AIM (Asset Information Model): se genera una vez finalizada la fase constructiva y constituye la base de datos digital del activo construido, utilizada para su operación, mantenimiento y gestión patrimonial. Este modelo se convierte en una herramienta fundamental para el Facility Management y la toma de decisiones durante la vida útil del activo.

El Modelo de Información BIM combina distintos tipos de información:

  • Información estructurada, que incluye los propios modelos BIM, bases de datos, programaciones, fichas técnicas o catálogos de componentes, que permiten una gestión automatizada y analítica.
  • Información no estructurada, como documentación gráfica, vídeos, imágenes, informes y textos, que aportan contexto, registro y trazabilidad a los procesos constructivos y de gestión.

La correcta interoperabilidad y gestión del ciclo de vida del activo dependen de la integración de ambas tipologías de información dentro de un Entorno Común de Datos (CDE), donde se centralizan, actualizan y controlan los flujos de información entre los diferentes agentes.

De este modo, la gestión BIM 8D trasciende el ámbito del modelado tridimensional para convertirse en una metodología estratégica de gestión de activos, orientada a la eficiencia operativa, la sostenibilidad y la toma de decisiones basada en datos.

Usos BIM

Los Usos BIM, también conocidos como dimensiones BIM, representan las distintas aplicaciones y niveles de desarrollo de la metodología BIM a lo largo del ciclo de vida de un proyecto o activo. Cada dimensión añade una capa de información que permite mejorar la coordinación, la toma de decisiones y la eficiencia de los procesos constructivos y de gestión.

USOS BIM

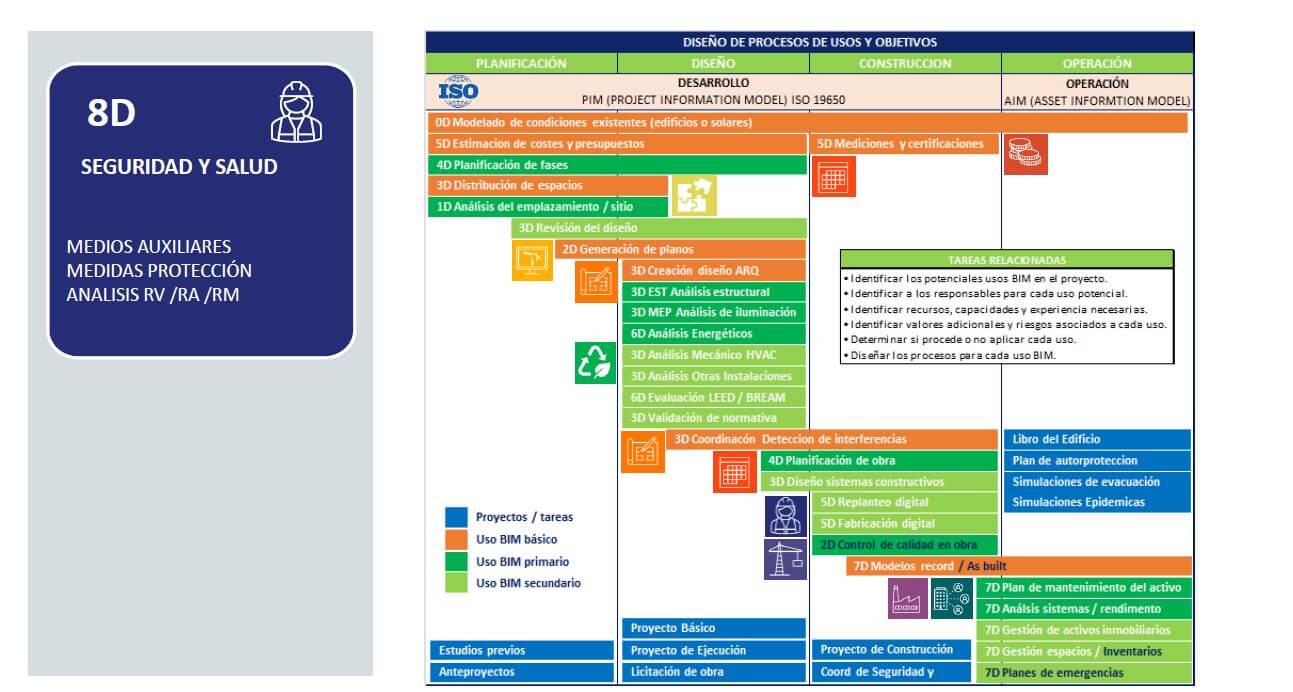

USO BIM 8D: seguridad y salud en obra con modelos digitales

Estas dimensiones no son compartimentos estancos, sino niveles interconectados que enriquecen el modelo digital del activo, transformándolo en una herramienta colaborativa, analítica y predictiva. A continuación, se detallan los fundamentos de las 10 dimensiones BIM:

  • 1D – Inicio y Estrategia: comprende la definición de requisitos, la planificación estratégica, la formación del equipo y la investigación previa. En esta etapa se establecen los objetivos del proyecto y los estándares que guiarán su desarrollo BIM.
  • 2D – Representación Gráfica (Vectores): abarca los estudios preliminares, esquemas funcionales, diseño conceptual y la programación arquitectónica. Es la base para la comunicación visual y técnica antes del modelado tridimensional.
  • 3D – Modelado Geométrico: se centra en la creación del modelo espacial y la definición de objetos BIM con información precisa sobre dimensiones, materiales y especificaciones. Permite la visualización, detección de interferencias y generación de documentación técnica detallada.
  • 4D – Tiempo: incorpora la variable temporal al modelo, permitiendo la planificación y simulación de fases constructivas, el análisis de la secuencia de ejecución, y la gestión logística de obra en tiempo real.
  • 5D – Costes y Recursos: añade la dimensión económica, vinculando el modelo con presupuestos, mediciones, estimación de recursos y control financiero. Facilita la evaluación de rentabilidad, el seguimiento de costes y la gestión de compras y contrataciones.
  • 6D – Sostenibilidad y Energía: se orienta a la eficiencia energética, la evaluación ambiental, el análisis de ciclo de vida (ACV) y la obtención de certificaciones de sostenibilidad. Esta dimensión contribuye a diseñar y operar activos más responsables y sostenibles.
  • 7D – Facility Management: agrupa la información As-Built, los manuales de mantenimiento, los protocolos de operación y los registros del ciclo de vida del activo. Facilita la gestión integral de instalaciones y servicios, optimizando los recursos y prolongando la vida útil de los activos.
  • 8D – Seguridad y Salud: incorpora medidas de prevención, control de riesgos y simulación de escenarios de seguridad. El uso de tecnologías inmersivas (RV, RA y RM) permite anticipar conflictos, planificar protecciones y mejorar la capacitación en obra.
  • 9D – Lean Construction y Logística: introduce estrategias de optimización de procesos, reducción de desperdicios y sincronización de agentes y suministros (Integrated Delivery Process – IDP). Permite un flujo de trabajo más eficiente y colaborativo.
  • 10D – Industrialización y Gemelo Digital: representa la convergencia entre BIM y las tecnologías de la Industria 4.0. Incluye la prefabricación, ensamblaje digital, sensorización IoT, el seguimiento en tiempo real y la aplicación de Inteligencia Artificial (IA) para el análisis predictivo y la gestión avanzada del activo.

En conjunto, estas dimensiones reflejan cómo el BIM ha evolucionado de una herramienta de modelado tridimensional a una metodología integral de gestión de la información, conectando personas, procesos y tecnología a lo largo de todo el ciclo de vida del activo.

Uso BIM 8D

El Uso BIM 8D se enfoca en la Seguridad y Salud (SyS) dentro del entorno de ejecución de la obra. Su objetivo principal es integrar las medidas preventivas, los recursos auxiliares y la planificación de seguridad desde las fases iniciales del proyecto, garantizando un control continuo durante toda la construcción.

📍 Contexto de la ejecución de la obra

Durante la ejecución, la constructora es responsable de actualizar y desarrollar el modelo BIM, adaptándolo a las condiciones reales del proceso constructivo para mejorar su eficiencia y trazabilidad. Esta evolución se estructura en distintos niveles de desarrollo (LOD) que reflejan el grado de definición y precisión del modelo en cada etapa:

  • Modelo Preconstructivo (LOD 300): se utiliza como base de auditoría técnica antes del inicio de obra. Debe haber superado un control de calidad exhaustivo, incluyendo la detección de interferencias (clash detection), la verificación de mediciones y la revisión de errores de diseño.
  • Modelo de Ejecución (LOD 300 + criterios de planificación y SyS): incorpora las correcciones derivadas del proyecto, ajustes topográficos, replanteos de cimentaciones y estructura, y la definición de zonificación, accesos, acometidas y ubicaciones de medios auxiliares como grúas o andamios.
  • Modelo Constructivo (LOD 350 + criterios de logística, procesos y Lean Construction): desarrollado durante la ejecución junto con las subcontratas, detalla instalaciones, soportes, elementos prefabricados y planos de taller o montaje, incorporando la planificación Lean y la secuenciación de procesos productivos.
  • Modelo As-Built (LOD 400–500): constituye la base del AIM (Asset Information Model) y recoge toda la información final del activo construido: datos de calidad, fichas de repaso, documentación de puesta en marcha y el Libro Digital del Edificio.

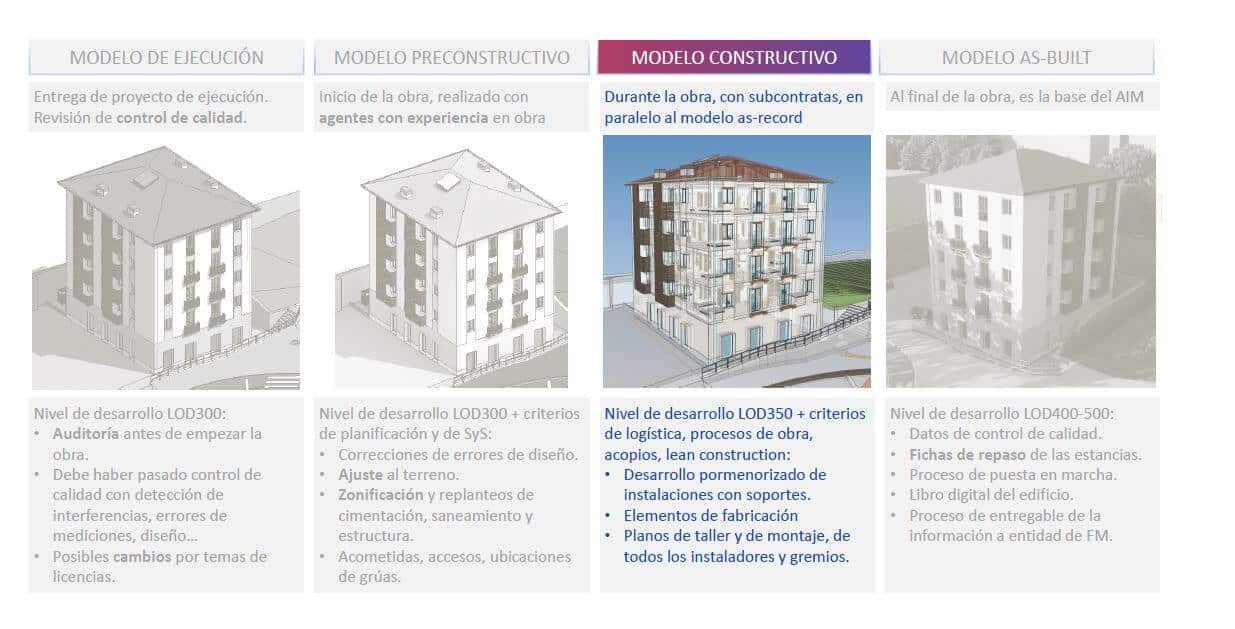

esquema del modelo constructivo

La empresa constructora debe evaluar si reutilizar o rehacer el modelo recibido del proyectista. Se recomienda una remodelación cuando:

  • Exista una discontinuidad temporal entre fases (más de dos años).
  • Se haya producido un cambio de equipo técnico que implique pérdida de conocimiento del modelo.
  • El modelo no cumpla con el nivel de detalle requerido (LOD/LOIN).
  • Se detecten errores estructurales o baja calidad en la información.

El uso de modelos BIM en obra ha demostrado resultados cuantificables, con reducciones de hasta 14,29% en plazos de ejecución y 1,88% en costes, según ejemplos reales documentados.

🧰 Control y software BIM en obra

Para la gestión del modelo de obra y la aplicación de medidas de SyS, existen múltiples herramientas tecnológicas:

  • Modelado de puesta en obra: aplicaciones como CYPE Construction Works permiten modelar las fases de ejecución, incorporar elementos auxiliares y definir medidas de seguridad y salud, además de realizar análisis por zonas o niveles de actuación.
  • Simulación y planificación: programas como Presto y BIMcollab ZOOM (Open IFC) permiten simular la planificación de obra, visualizar fases constructivas y coordinar las actividades según los hitos programados.
  • Modelado constructivo detallado: el modelo constructivo debe incluir la división en elementos modulares, el control de cimentaciones, grúas y zonas cortafuegos, el detalle de falsos techos y la coordinación de sótanos y estructuras complejas.
  • Estudios y licitaciones: los modelos BIM también se emplean en la fase de licitación y estudio de ofertas, adaptándose a diferentes tipologías de activos (vivienda, oficinas, infraestructuras, equipamientos públicos, etc.).

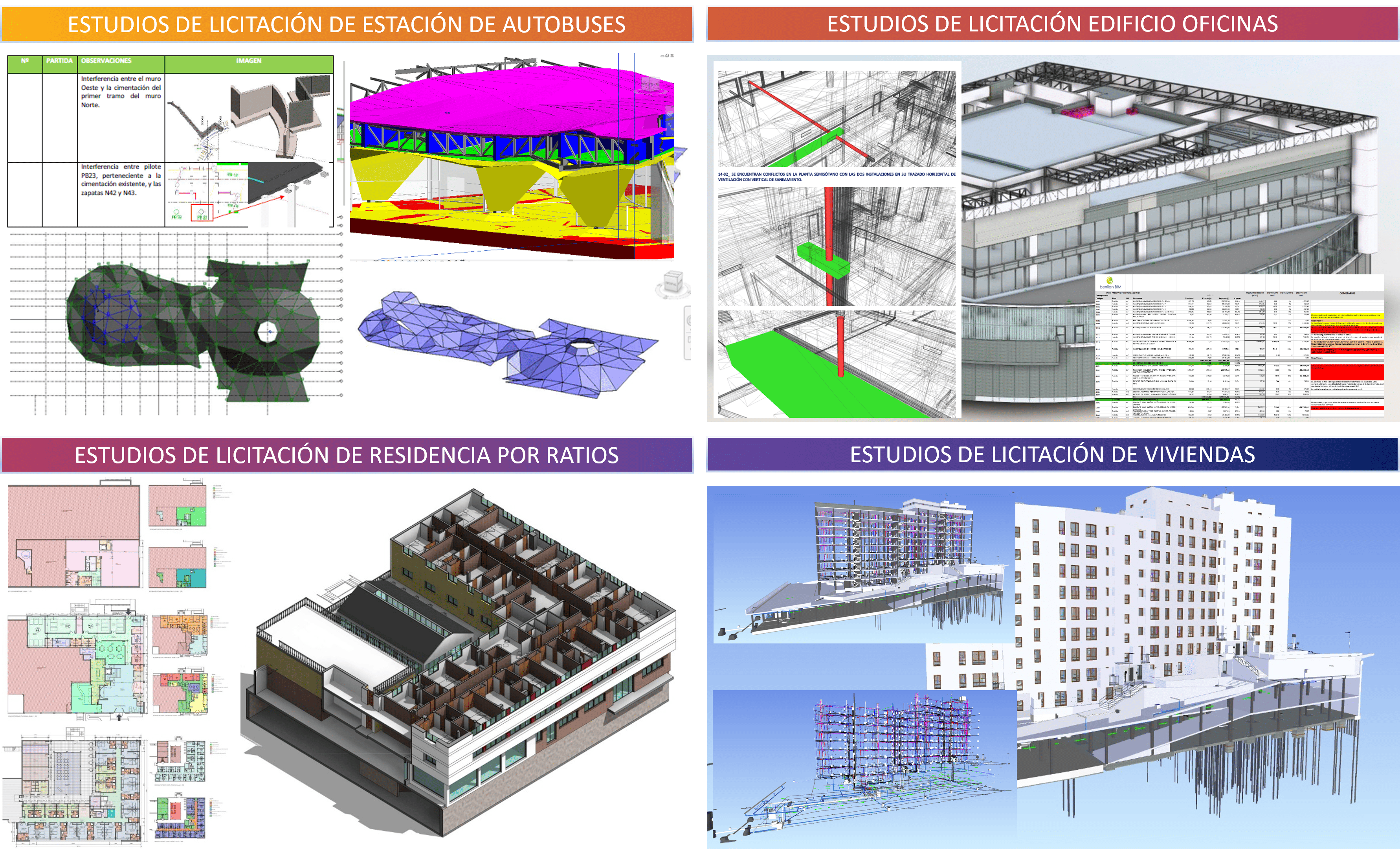

USOS BIM 5D, control de costes, mediciones y ejecución en obra según la metodología BIM

⚠️ Seguridad y salud (SyS)

La gestión de la seguridad y salud debe abordarse desde el primer modelo BIM de obra, incluyendo los movimientos de tierra, los vaciados y las medidas de protección colectivas e individuales (señalización, barandillas, redes, protecciones perimetrales, etc.).

USOS BIM_8D

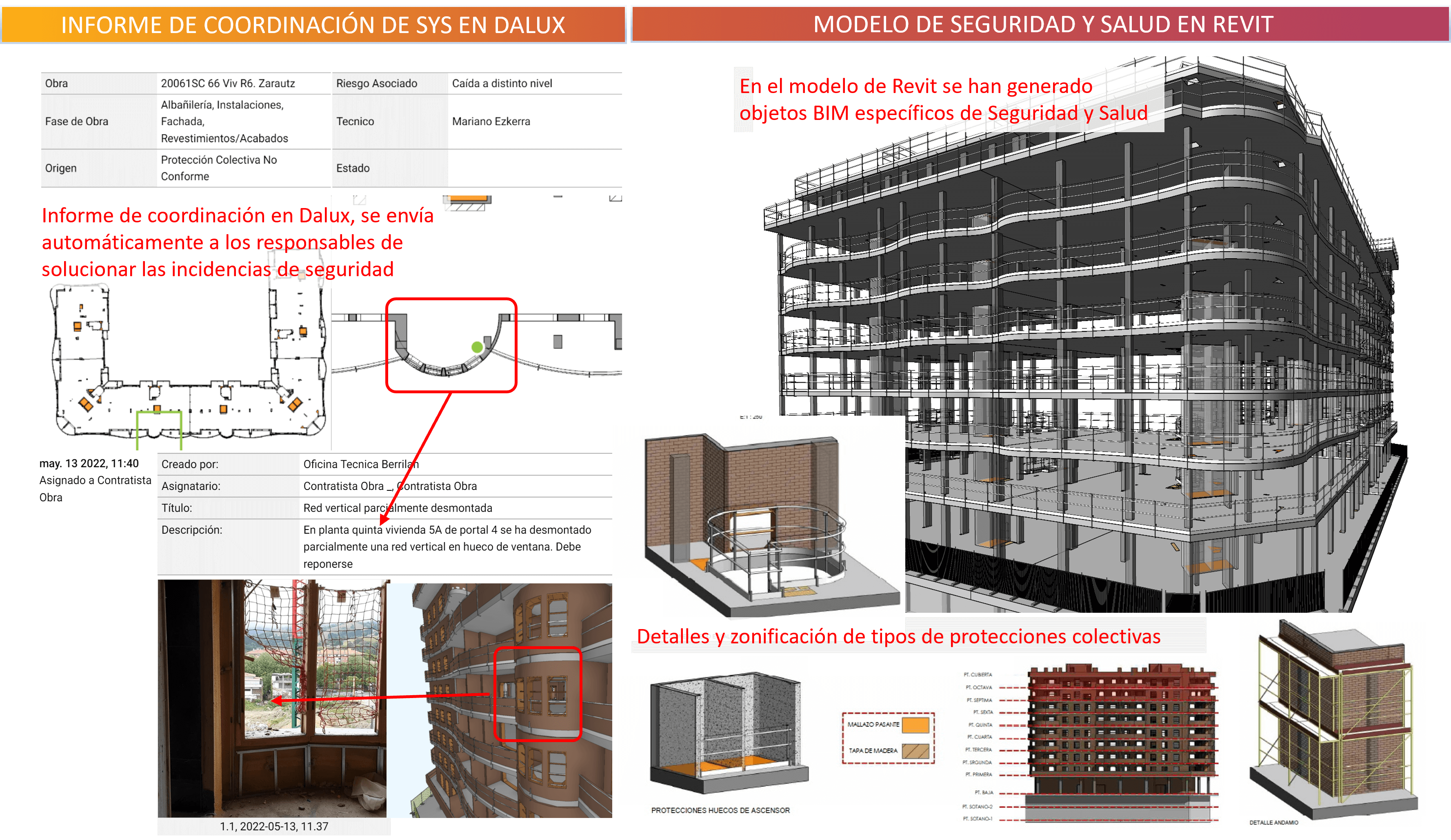

  • Herramientas 8D y flujo de trabajo: en programas como Autodesk Revit, se pueden generar familias BIM específicas de seguridad y salud. Plataformas como Dalux permiten emitir informes automáticos de coordinación SyS, registrar incidencias desde dispositivos móviles, clasificar riesgos (por ejemplo, caída a distinto nivel) y asignar responsables para su resolución. Esto mejora la trazabilidad y eficiencia, permitiendo a los coordinadores duplicar la productividad de sus informes semanales.

USOS BIM_8D

  • Barreras y oportunidades: según el INSST, las principales barreras en la integración de la Prevención de Riesgos Laborales (PRL) en entornos BIM son la fragmentación de procesos, la falta de colaboración entre agentes y una cultura preventiva reactiva basada en el cumplimiento documental, en lugar de en la gestión proactiva.
  • Impacto social: las deficiencias en la integración de la seguridad tienen consecuencias directas: accidentes laborales y muertes en obra. La incorporación de modelos BIM específicos para SyS ha demostrado reducir significativamente la siniestralidad, aportando un valor social incalculable.
  • Formación y visualización inmersiva: el uso de Realidad Virtual (RV) y Realidad Aumentada (RA) en la formación de operarios y técnicos crea un “efecto espejo” que refuerza la percepción del riesgo, ayudando a prevenir accidentes por exposición a situaciones peligrosas (por ejemplo, trabajar en altura o en proximidad a maquinaria).

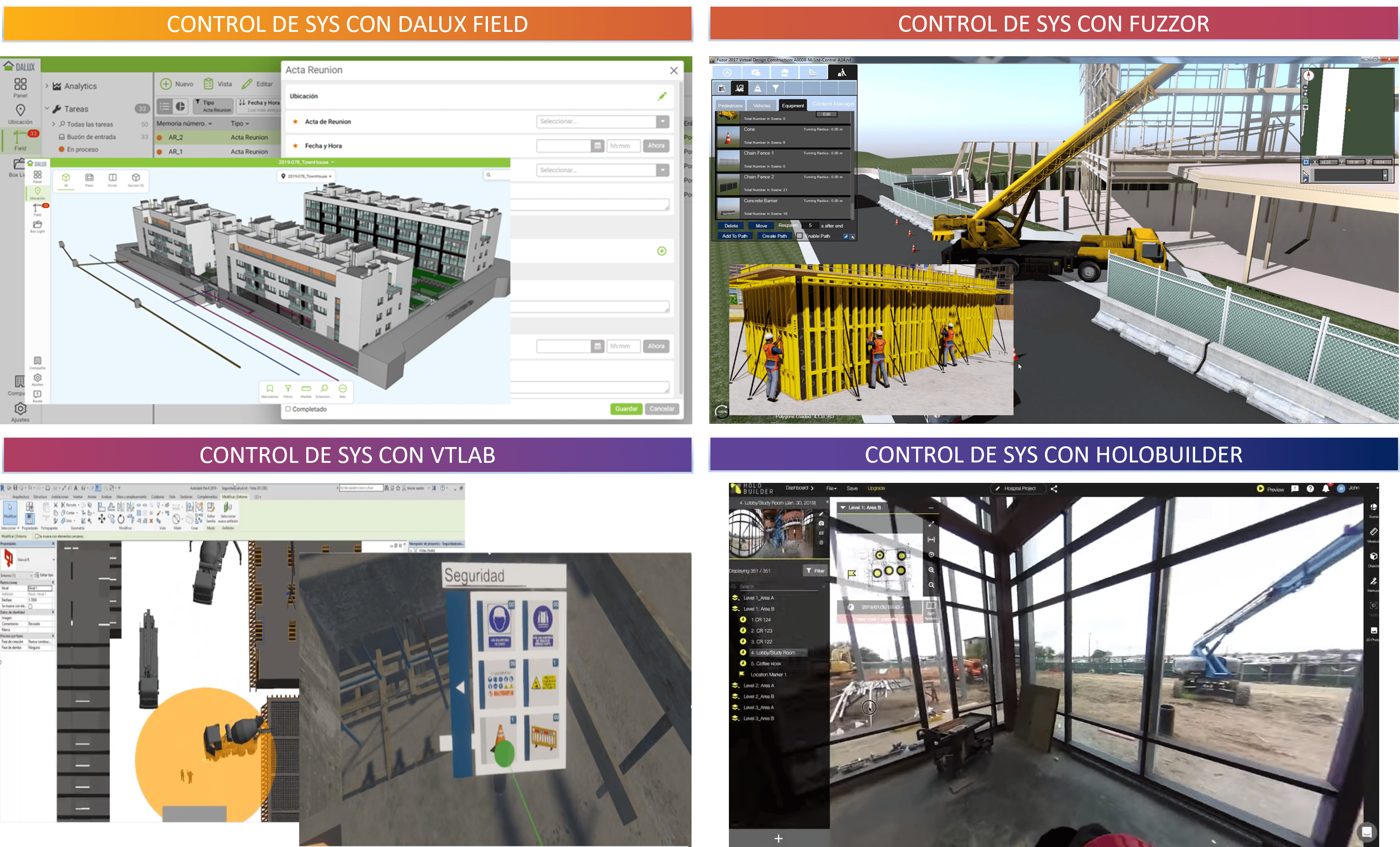

  • Plataformas y software especializado: entre las soluciones más destacadas se encuentran:

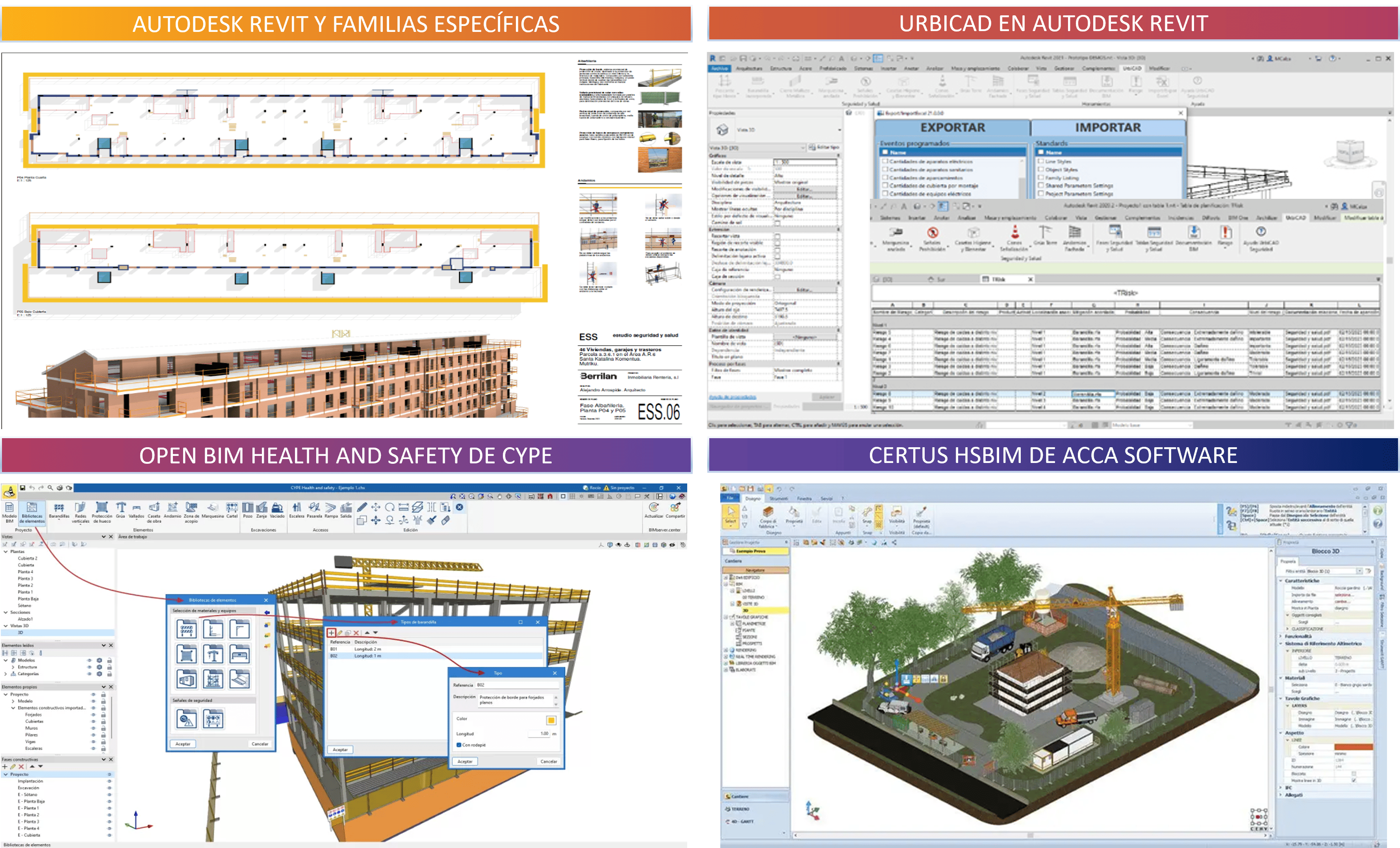

1 – Open BIM Health and Safety (CYPE / Certus HSBIM)
2 – HS BIM (ACCA Software)
3 – UrbiCAD para Revit
4 – Fuzor (uno de los más avanzados en simulación 4D-8D)
5 – VTLAB
6 – HoloBuilder

USOS BIM_8D

🔗 Relación entre 8D Y 4D

La Seguridad y Salud (8D) está estrechamente vinculada a la Planificación (4D), ya que ambas dimensiones comparten elementos comunes: medios auxiliares, acopios, maquinaria temporal y secuencia de fases constructivas.

  • Visualización de la planificación: el modelo BIM permite representar la evolución de la obra en 2D o 3D, aplicando zonificación por portales, plantas, sectores o viviendas, y utilizando códigos de color para diferenciar actividades o tajos.
  • Software 4D integrado: herramientas como Synchro Software (Scheduler), Bexel Manager, Autodesk Navisworks o Fuzor permiten vincular el modelo BIM con los cronogramas creados en MS Project u Oracle Primavera, asegurando una interoperabilidad total y una gestión sincronizada entre tiempo, seguridad y producción.

Conclusión

La implantación del BIM en una constructora requiere constancia y un enfoque de mejora continua, avanzando con pequeños retos en cada obra. Quienes aplican esta metodología destacan que les ayuda a ser mejores técnicos y a trabajar de forma más eficiente.

El futuro inmediato vendrá marcado por la integración de la Inteligencia Artificial (IA), capaz de generar modelos 3D y analizar imágenes o modelos para identificar riesgos y proponer medidas preventivas de SyS de forma semi-automatizada, optimizando el trabajo técnico.

Hoy vivimos una convergencia tecnológica donde BIM, CDE, RV/RA y sensórica se combinan para crear plataformas integradas y obras más inteligentes.

Revisa el pdf detallado a continuación (y descárgalo si lo deseas):

Adopta el BIM ahora, es tu momento

El Plan BIM en España, aprobado el 27 de junio de 2023, ha supuesto un punto de inflexión en la digitalización y modernización de la contratación pública dentro del sector AECO. Este impulso está acelerando laadopción de BIM en el país y, con ello, la necesidad de contar con profesionales cualificados y certificados en la materia.

Dar el primer paso es crucial, y lo más importante es elegir correctamente dónde formarse. Desde septiembre de 2020, buildingSMART International ofrece los exámenes oficiales de certificación en BIM e ISO 19650, reconocidos a nivel global. Y desde principios de 2025, butic es el Centro Autorizado líder en España, con el mayor número de profesionales certificados bajo esta normativa, tanto en el ámbito público como privado.

Liderazgo en certificación BIM en España

butic encabeza la lista como primera institución certificadora en el país, incorporando en sus programas de formación la preparación previa y la posterior certificación internacional. De hecho, el 100% de los alumnos de los Másteres BIM ya se han certificado con éxito.

centro autorizado con el mayor número de profesionales certificados en BIM a través de buildingSMART España julio 2026



Como punto de partida, además de consultar este Manual de Usos BIM (más de 165.000 descargas), puedes acceder a la presentación oficial del Plan BIM España, realizada por la Comisión Interministerial BIM (CIBIM).

Antes de dar el salto al que está considerado como el Máster BIM de referencia en España, te invitamos a comenzar con dos cursos 100% gratuitos:

🎉 Y para celebrar nuestro 5º Aniversario, en 2025 podrás acceder a becas de hasta 8.000 €, una oportunidad única para impulsar tu carrera profesional en BIM y posicionarte a la vanguardia del sector.

Becas Máster BIM 5º Aniversario

Índice del Manual de USOS BIM

  1. Jueves 20 enero de 2022.  Presentación del Manual de Usos BIM, serie de webinars sobre los «Usos BIM«, que exploran las aplicaciones de la metodología BIM (Building Information Modeling) en el sector AECO.
  2. Martes 25 de enero de 2022. Estrategia de procesos y diseñar el mapa. En esta sesión, exploraremos cómo desarrollar procesos y procedimientos de acuerdo con los usos BIM.
  3. Martes 1 de febrero de 2022. Uso BIM 0D. Levantamiento de condiciones existentes. Este segmento se centra en el estudio de las condiciones actuales en relación con una edificación o sitio.
  4. Martes 8 de febrero de 2022. Uso BIM 2D+3D. Documentación y estrategias de modelado. Aprenderemos a organizar los datos en documentos, ya sean en modelos 2D o 3D.
  5. Martes 15 de febrero de 2022. Uso BIM 7D Estrategias de FM. Descubriremos cómo gestionar el mantenimiento de un edificio durante su ciclo a través de las estrategias 7D.
  6. Martes 22 de febrero de 2022. Uso BIM 3D Clash detection. Analizaremos cómo detectar injerencias entre los diferentes modelos y resolver esos conflictos.
  7. Martes 1 de marzo de 2022. Uso BIM 4D Planificación. Exploraremos cómo gestionar los proyectos en cuanto al alcance, al precio y al plazo de ejecución.
  8. Jueves 17 de julio de 2025. Uso BIM 1D, una fase frecuentemente olvidada pero de enorme valor: la idea. Integrar la gestión de la información desde esta etapa es clave para el éxito de cualquier proyecto.
  9. Jueves 18 de septiembre de 2025. Uso BIM 5D, una etapa dónde se integra la información precisa para optimizar recursos, reducir riesgos y mejorar la eficiencia en cada fase del proyecto.
  10. Jueves 02 de octubre de 2025. Uso BIM 8D, integra seguridad y salud en obra mediante modelos digitales. Permite anticipar riesgos, planificar medidas preventivas y mejorar el control durante la ejecución.





Preguntas frecuentes (FAQS)




¿Qué es el Uso BIM 8D?

El Uso BIM 8D se enfoca en gestionar la seguridad y la salud en obra mediante modelos digitales. Su propósito es anticipar riesgos, planificar medidas preventivas y mejorar la coordinación entre todos los agentes del proyecto. De esta manera, fomenta entornos de trabajo más seguros, eficientes y colaborativos, transformando la prevención en un proceso activo y medible.



¿En qué fase del proyecto se aplica el Uso BIM 8D?

Aunque su aplicación principal se centra en la fase de construcción, los principios de seguridad y prevención deben incorporarse desde las etapas iniciales del proyecto. Esto incluye la planificación preconstructiva, donde se identifican riesgos potenciales, se organiza la logística y se determinan las medidas de protección antes de que comience la obra.



¿Qué beneficios aporta implementar el Uso BIM 8D en un proyecto?

  • Reducción significativa de accidentes y situaciones de riesgo.
  • Mejor coordinación y comunicación entre equipos y agentes.
  • Ahorro de costes y tiempo al evitar incidencias y retrabajos.
  • Control más preciso de mediciones, certificaciones y documentación técnica.
  • Promoción de una cultura de trabajo segura, consciente y colaborativa.



¿Cómo se integra BIM 8D con otros usos de BIM?

BIM 8D se relaciona directamente con otros usos como el 4D (planificación de obra) y el 5D (control de costes y mediciones). Esta integración permite una gestión integral del proyecto, combinando seguridad, tiempo y recursos de manera coordinada y eficiente.



¿Qué herramientas facilitan la gestión del Uso BIM 8D?

  • Modelado y análisis específico: CIPE Health and Safety, ACA Software HS BIM, UrbiCAD.
  • Simulación y ergonomía: Fuzor, que permite evaluar riesgos antes de ejecutar tareas.
  • Objetos BIM de seguridad: plataformas como Bimética, Binobject y BMANC ofrecen componentes como barandillas, señalización y protecciones de huecos.
  • CDE y control de obra: Dalux Field, Autodesk Construction Cloud Build y Trimble Connect facilitan la gestión de incidencias, inspecciones y seguimiento de tareas en tiempo real.



¿Cómo ayuda la tecnología a mejorar la seguridad en el Uso BIM 8D?

  • VR/AR: entrena a los trabajadores en entornos simulados, generando un “efecto espejo” que refuerza la percepción de riesgos y previene la complacencia.
  • Gamificación: enseña normas de seguridad de manera interactiva y práctica, reforzando la memoria y la toma de decisiones responsables.
  • Robótica e inspecciones automatizadas: drones, robots y cámaras permiten revisar áreas de difícil acceso y condiciones peligrosas, minimizando la exposición de personal.
  • Inteligencia Artificial (IA): analiza modelos BIM, propone medidas preventivas y detecta riesgos o incoherencias automáticamente, agilizando la toma de decisiones.



¿Qué es la planificación preconstructiva en el Uso BIM 8D?

Es la fase inicial en la que se empieza a elaborar el modelo de seguridad y salud antes de cualquier movimiento de tierra. Incluye la gestión de accesos, la logística de obra, la delimitación de zonas de riesgo y la organización de recursos, garantizando que la prevención se integre desde el primer día.



¿Por qué el Uso BIM 8D es una ventaja competitiva y no un gasto?

Si se aplica de manera activa durante toda la fase de obra, BIM 8D optimiza plazos, costes, coordinación y prevención de riesgos. Esto convierte la inversión en un activo estratégico que mejora la eficiencia, la calidad y la reputación de la constructora.



¿Cómo puedo formarme y certificarme en BIM e ISO 19650 en España?

Desde 2020, buildingSMART International ofrece los exámenes oficiales de certificación, reconocidos a nivel global. Desde 2025, butic es el Centro Autorizado líder en España, con el mayor número de profesionales certificados, tanto en el ámbito público como privado.



¿Qué oportunidades de beca existen para formarse en BIM en 2025?

Con motivo del 5º aniversario de butic, se otorgarán becas de hasta 8.000 € para impulsar la formación profesional en BIM, facilitando el acceso a cursos y certificaciones oficiales.
